Termoenergetica, compania municipală care se ocupă cu apa caldă și căldura în BBucurești, a anunțat recent o avarie majoră produsă pe Magistrala Progresu-Berceni, în Sectorul 4 al Capitalei. Astfel, este vorba de o reţea cu o vechime de aproape 50 de ani care, alături de şantierele deschise pentru lucrări, influenţează întreaga capacitate de preluare a agentului termic pentru această zonă.
Termoenergetica anunţă că avaria care a dus la oprirea CET Perogresu şi restul şantierelor din zonă influenţează întreaga capacitate de preluare a agentului termic pentru Sectorul 4.
”Avaria produsă joi pe Magistrala Progresu-Berceni, pe o reţea cu o vechime de aproape 50 de ani, în zona Şoselei Olteniţei, precum şi cele produse la intersecţia Căii Văcăreşti cu strada V.V. Stanciu şi pe strada Luică, între străzile Reşiţa şi Tudor Gociu, alături de şantierele deschise pentru lucrări, influenţează întreaga capacitate de preluare a agentului termic pentru Sectorul 4”, anunţă Termoenergetica.
Lista completă a avarilor poate fi verificată aici.
Compania precizează că fiecare manevră tehnică efectuată în sistem depinde de calitatea conductelor, fiecare porţiune de reţea reacţionează imprevizibil la fluctuaţiile de presiune.
”Fiecare avarie restrânge aria de furnizare a agentului termic. Reţeaua termică primară din zona Căii Văcăreşti a fost dată în funcţiune în anul 1979 şi are o vechime de aproape 45 de ani, în timp ce reţeaua de pe Şoseaua Olteniţei are aproape 50 de ani, ambele având durata de exploatare depăşită cu aproape 30 de ani. Reţeaua termică primară din zona Olteniţei a fost dată în funcţiune în anul 1974”, a mai transmis compania.
Termoenergetica precizează că există şantiere deschise în această unitate administrativ-teritorială a Capitalei, care restrâng aria de preluare a agentului termic de la CET.
În prezent se lucrează pe Bulevardul Brâncoveanu, pe Bulevardul Tineretului, după 20 de ani caracterizaţi de ”lipsa investiţiilor”.
”Şi aceste lucrări, până vor fi finalizate produc disconfort! Pentru noi e important că în loc de justificări pentru inactivitate, în sfârşit se lucrează! Se înlocuiesc conducte în galerii, se repară ce nu poate fi înlocuit, se refac arii de alimentare după fiecare incident, se deschid şi închid vane, se blindează şi se deblindează porţiuni întregi de conductă”, a mai transmis Termoenergetica.
”Vă asigurăm că intervenţiile sunt necesare şi au drept scop îmbunătăţirea funcţionării sistemului de termoficare”, au adăurgat reprezentanţii companiei.
CET Progresu a fost oprită, joi, la doar o zi după ce fusese repornită.

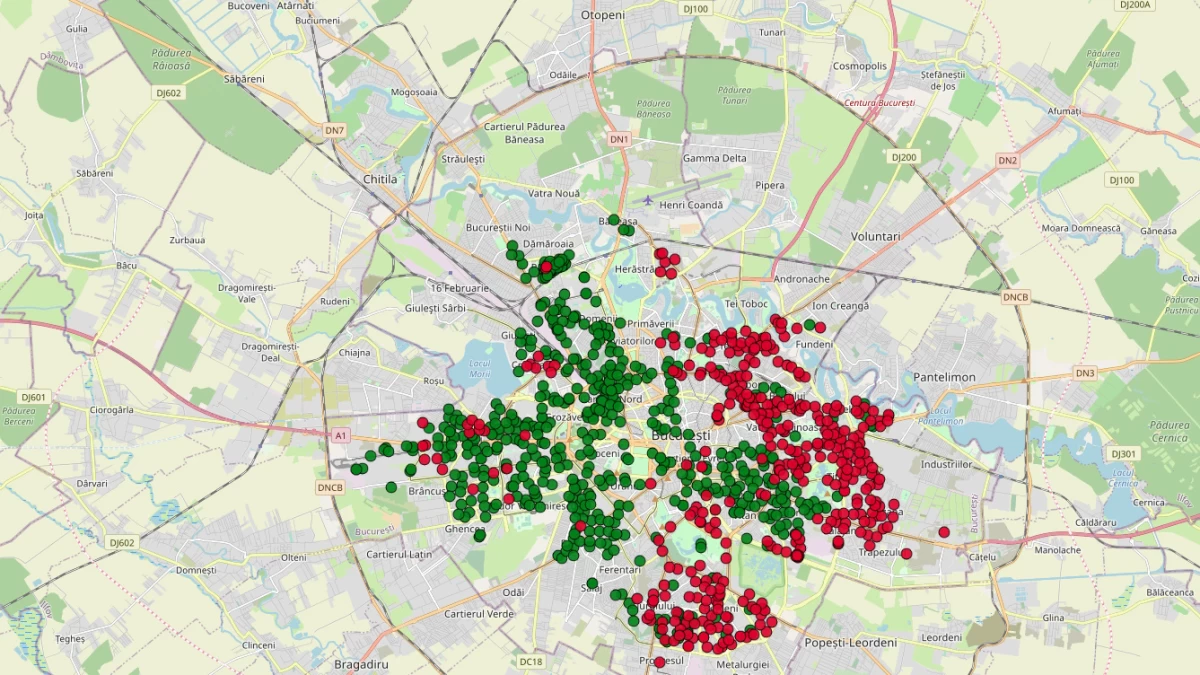

Compania Municipală Termoenergetica București (CMTEB) S.A. a anunțat astăzi, 1 august, că simultan cu oprirea CTE Sud pentru efectuarea reviziei anuale au fost începute și lucrări pe conducta Magistralei 3 Sud. În prezent, peste 5.100 de blocuri nu au apă caldă, potrivit datelor furnizate de aplicația Termoenergetica.
Mai mult de jumătate din apartamentele conectate la sistemul de termoficare nu au apă caldă, cea mai mare parte din cauza opririi CTE Sud și a reviziilor tehnice, arată datele disponibile în aplicația Companiei Municipale Termoenergetica. Peste 5.100 de blocuri sunt afectate de lucrări efectuate în perioada opririi CTE Sud pentru revizie tehnică, fie de avarii sau lipsa parametrilor pentru livrarea apei calde.
Sectorul 3 este cel mai afectat, cu 1800 de blocuri care nu au apă caldă. Aplicația Termoenergetica arată că peste 1.700 de blocuri nu vor mai avea apă caldă până pe 11 august pentru că se efectuează lucrări la conducta magistralei 3 Sud, executate pe perioada opririi CTE Sud pentru revizie tehnică. Din Sectorul 1 sunt afectate de lucrările la magistrala 3 211 blocuri, iar din sectorul 2 sunt afectate de revizie aproape 1.300 de blocuri. Alte 1.400 de blocuri din Sectorul 4 , 40 de blocuri din Sectorul 5 și 157 de blocuri din sectorul 6 sunt și ele vizate.
